A belsőépítész ajánlata:
Kék színnel az ajánlat szövege.
Fekete színnel, hogy szerintem mi készült el és mi nem, s további megjegyzések:
TERVEZÉS
Alaprajzi szintű tervezés földszint 117,83 m2 (wc, előtér, közlekedő, nappali, konyha, étkező, lépcsőtér) +
emelet 113,53 m2 (lépcsőtér-galéria, fürdő1, gardróbszoba, szoba1, szoba2, fürdő2, szoba3) komplett,
teljes tervezése 3d fotórealisztikus látványtervekkel
+ tárolók 35,81 m2 + garázs szint alaprajzi, falnézeti és bútorozási tervezése 193,2 m2
+ teraszok alaprajzi, falnézeti és bútorozási tervezése
+ külső területek igény szerinti tervezése, együttműködés kerttervezővel, építész tervezővel
Nem készültek el:
+ tárolók 35,81 m2 + garázs szint alaprajzi, falnézeti és bútorozási tervezése 193,2 m2
+ teraszok alaprajzi, falnézeti és bútorozási tervezése
3d fotórealisztikus látványtervek nem készültek el:
- az emeleten nem készült el : a két hálószoba, a gardrób, a középső helyiség ami most szintén gardrób (kb. beépített szekrények)
- az emeleti vendég/gyerekszobára nincs még koncepcióm így az nem gond, hogy nincs meg, de bármikor kérhetem, hiszen minden szoba benne van az árajánlatban
- a földszinten nem készült el : a háztartási helyiség (csak beépített szekrények) és a külső ajtóról megközelíthető tároló helyiség (szintén csak beépített szekrények, de ez sem lenne gond )
Nincs alaprajz a tetőteraszra, kb. 10m x 2.5m-es csík. (Lásd 2. pont)
Nincs valós alaprajz a garázsra. (a lépcső nem jó helyen van és a fal is kijebb lett hozva a helyiségek előtt, így nyilván beépített szekrény terv sem készülhet ez alapján)
A szükséges gépészeti kiállások tervezése (víz, szellőzés, fűtés, stb.) – szükség esetén a gépészekkel
összedolgozva a gépészet helyének pontos meghatározása, vízkiállások, fűtőtestek stb.
A szellőzést és fűtést teljes egészében a gépészet csinálta.
Ami elkészült:
- a fürdőszobák wc, mosdó és zuhannyal kapcsolatos kiállások
- konyha és háztartási helyiség vizes kiállások
A tetőteraszról és a garázsról nem készült vizes kiállásos dokumentáció, vagyis pdf. Így oda utólag lettek még behúzva vízcsövek amikor szóba került az építész és a vizesek részéről, hogy jó volna oda is
+ a hagyományos (nemokos) wc-hez is (hogy ha később cserélve lenne okosra akkor legyen ott is bidé funkció)
A garázsba ugye kerül mosdó és zuhanykiállás, ami nem lesz bekötve, csak hogy legyen ott is, hátha. Rajzot nem kaptam róla. Szóval valószínűleg ez csak mutatva lett a vizeseknek, hogy kb. ott legyen.
- Villanyozási terv készítése – lámpák helyének megtervezése, rejtett világítás tervezése, a szükséges
elektromos kiállások és kapcsolók helyének megtervezése, kapcsolók ajánlása, lámpatestek ajánlása -
színes látványtervekkel, képekkel
Konszignációs kiírás készítése a lámpatestekről, szerelvényekről
Készült ilyen, de aztán a lámpák többségét lecseréltem.
Mivel jelenleg alig kapni cct vagy cct+rgb lámpát.
De nem készült el az új lámpák mennyezeti poziciónálása, így a kartonozás előtt, közben én nyomtatgattam és mértem be rajtuk, hol legyenek a kiállások és ragasztottam ki a falra a kartonosoknak. Pl. garázs földszint lépcsőház (nem fali hanem mennyezeti lámpa lett), a nappaliban az új központi lámpa 4 függesztéke (bár kértem emailben) , a háztartási helyiség és tároló új lámpái (nem a sínes lett)
Nem készül módosított terv a dugajakról sem. Van ahol lett dugalj , van ahol más a számuk. Szóban persze a villanyosokkal is egyeztettél és az alapján is dolgoztak. De mivel még nincs kész az elektromos rendszer , nem tudom pontosan hány 1-es 2-es dugaljt rendeljek. (Van ahol belül 2 (x3) vezeték van , de nem tudom, hogy az 2 dugaljt jelent vagy csak sorosan van kötve (be aztán ki) és1 dugaljt jelent. Miután a fürdőkben (földszinti, emeleti kis) pl. 2-es dugaljnak van lyuk fúrva, de az ábrán meg csak 1-es van)
Az emeleti kis gardróbban a terveken nincs dugalj, Csak 4 db bútorvilágítás kiállás, valójában pedig csak 3 vezeték van ott az ajtók mellett. (De szerencsére olyan a vezeték ami bírja a 220-at, így valamelyikből akkor még lehet dugaj )
Külső világítás nincs rajta az elektromos terven, így alapban talán csak a 4db sarokoszlophoz lett vezeték húzva a földszinten, az emeleten sehova, a teraszokhoz sem, utólag lettek behúzva és vagy majd a zsalúzia vezetékéből tudnak már csak áramot kapni, mert már ki volt öntve az esztrih és a kartonozás is kész volt ott, amikor szóba került az építész részéről, hogy hát miért nincsenek behúzva.
A konyhaszigeti lámpa fordítva volt az ábrán, de még időben észrevettem, hogy kartonozás előtt javítva legyen. (Utólag nehéz lett volna mennyezeti hűtő fűtő panelek és a benne futó csövek miatt bármit is áthelyezni, a lámpa nem szimmetrikus, nem lehetett volna csak megfordítani)
Vizes helyiségek tervezése (fürdőszobák), csempekiosztás elkészítése, - burkolatterv - csempe ajánlása,
szaniterek ajánlása -színes számítógépes, illetve rajzolt látványtervekkel
Konszignációs kiírás készítése a burkolatokról, szaniterekről, kiegészítőkről
Ez elkészült.
Elfogadott ajánlások : csaptelepek, mosdó, zuhany
- földszinti álló magas mosdótál
- bézs wccsésze
- beépíthető wcpapír és kefe tartó
- ebből 1db nem lett beszerelve mivel már nem fért be, valószínüleg miután zárt zuhanykabinról pengefalra váltás lett, nem készült új méretezés vagy valahol máshol csúszott el a számítás
- 2db rossz oldalon nyílt, amit pár nappal a befalazás előtt vettem észre és vittem fel a jókat miután szóltak, hogy 1-2 nap múlva tennék be őket , szerencsére volt raktáron, a nem állt le a burkolás emiatt vagy nem kellett nagyobb rést vágni, hogy később beférjen. Még nagyobb szerencse, hogy a rossz nem lett beépítve és beragasztva.
Nincs fürdőszobabútor terv (csak látványterven) , nincs ajánlat.
Nincs mosdótál, (1 ajánlás volt az egyik fürdőbe de arra nemet mondtam.) (emailben küldtem amik tetszettek, de nem kaptam rá választ)
- csak a földszinti wc-be lett tervezve duofresh
nem emlékszem rá, hogy erről szó lett volna a szaniteres cuimpexes egyeztetéseken (bár a cuimpex szerint volt) és amikor az emeleti fürdőbe kerestem okoswc-t pár hónapja akkor találtam rá 'újra' a duofresh-re, és találtam ki, hogy akkor mindegyik wc-be ilyen legyen. S meglepődve láttam a számlán, hogy az egyik ilyen. Ez csak egy + modul , ami kompatibilis a duofix tartállyal és áram kell neki, továbbá mozgásérzékelős nyomólapja van ami világít alul mint egy jelzőfény este és mobilappal lehet állítani a elszívás erősségét, ilyenkről biztos nem volt szó az egyeztetésen, mert ha lett volna akkor mind3 helyre ilyet kérek.)
- Burkolatok ajánlása a lakás egészére vonatkozóan – konyha, nappali-étkező, hálószobák, - méretezett
burkolati tervek készítése
Konszignációs kiírás az összes burkolatra vonatkozóan
Ezek csak fürdőszobákra készültek el.
S van pár látványterv a nappalira, konyhára, előszobára. Meg falnézet a konyhára.
A kandallóra nincs, nem volt burkolat ajánlás. (így a kandallós aki felépítette a külső burkolatot nem vacakolt, a jobb és bal oldalt között akár 1cm-es eltérés is van, amit majd burkolás előtt kezelni kell, kitölteni stb.)
Nincs konszignációs kiírás.
1 fajta melegburkolat van az egész házra nézve.
Az esztriheseknek kellett volna szólni, hogy a garázsban a zárt részén az esztrih lejebb kerüljön mert így az epoxi és parketta -ami ha az lesz ami a házban 14mm - találkozása szintén nem lesz síkban. Az epoxi nem lesz 14mm magas.
Falszínek, tapéták, fali dekoráció, falburkolatok tervezése, ajánlása
Konszignációs kiírás az összes falburkolatra vonatkozóan

Ami elkészült : a két emeleti fürdőszoba mennyezeti dekorfestése
Ferde falon van, valószínűleg merőleges vagy függőleges falon jobban tud érvényesülni a más szögben beeső fény miatt.

2025.09.24 mintha mállana, a tetőablak szélen az élvédő szinte már itt ott kilátszik, jeleztem a festők felé , kép csatolva róla.
Falszín mindenhol fehér lett, bár én jeleztem lehetne más is, akár panel is. De nem kaptam választ rájuk és amikor már kezdtek nem akartam volna még ezzel is lassítani a haladást.
Ahol lehetett volna más: garázs földszint lépcsőház, emeleti körfolyosón lévő 3 fal, s a fehér mennyezet mindenhol
Nem készült el:
- a 3db fürdőszoba falpaneljei, bármi ajánlás, terv rá (csak látványtervem van, meg amit kaptam nagy A3-as papíron, ott oldalt is látok képet róla)
- a földszinti teljes északi 10m fal, ami magában foglal 3db ajtót is
- az ágy mögötti falpanel a hálóban
- a teljes garázs falpanel körbe
- a garázs helyiségek fala (itt a gépészeti helyiségnél 1 héten belül kellett döntenem magamtól , mert hozták a hőszivattyú beltéri egységeket a hmv-t, stb. , nem volt ajánlás, mentem bauhaus,stb. aztán már nem volt idő és csak simán kifestettem)
- fali dekoráció
- Konszignációs kiírás
7.Kereskedelmi forgalomban kapható bútorok betervezése, ajánlása
Konszignációs kiírás
Nincs.
- Egyedi bútorok tervezése, színes látványtervek készítése
Méretezett, gyártási rajzok, falnézetek készítése
látványterv van (de csak nappali, konyha, előszoba), más nincs
Bútoranyagok ajánlása és bemutatása, textilek ajánlása és anyagok bemutatása
Konszignációs kiírás
Nincs.
- Függönyözési terv készítése – anyagok bemutatása
Konszignációs kiírás
Nem lesz függöny

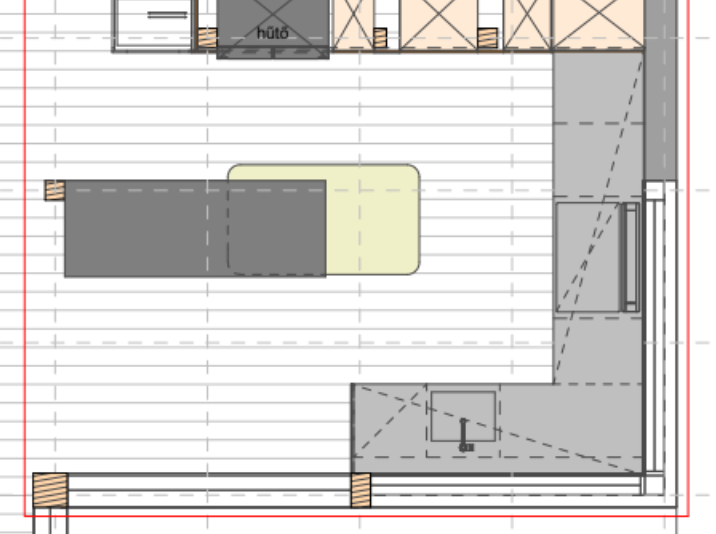

Konyhatervezés – pontos, méretezett alaprajz, falrajz, gyártásra előkészített rajz, valamint színes
látványterv készítése – anyagok és gépek ajánlásával
Konszignációs kiírás a konyhagépekre vonatkozóan

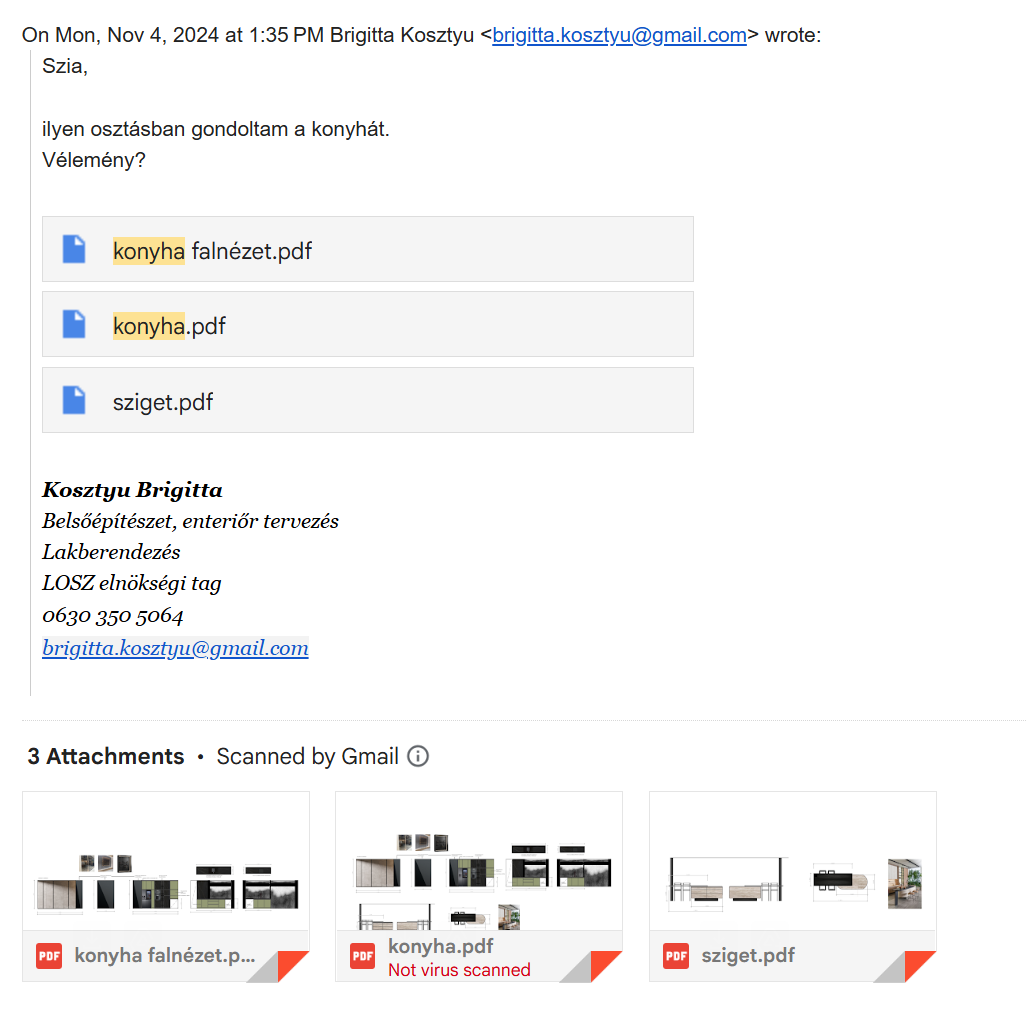

- van látványtervem meg falnézetem lassan 1 éve
az összes háztartási gépet kiválasztottam már
átküldtem őket 2025.07.31 (kb. 2 hónapja) , de ezek a hűtőt leszámítva szabvány méretűek (+2 cm kellett rátenni a pult mélységére a főzőlap miatt) tehát nyilván nem ez áll a teljes terv hiánya miatt
Magmtól fedeztem fel, hogy létezik gőzsütő (mikró, sütő helyett) és melegen tartó fiók is, nem volt ajánlás berendezéseket illetően sem
- mosogatótálakat küldtem ami tetszik, de semmi válasz rá
- egyszer voltunk egy konyhastúdióban , még nagyon az elején és fél évvel ezelőtt tavasszal még azt az infót kaptam, hogy 2 konyhabútoros van képben
- Beltéri ajtók ajánlása
Konszignációs kiírással
Nem készült el.
Úgy volt kellenek a használatbavételihez is, kértem többször, hogy haladjunk velük, küldtem anyagot hozzá, vasalat. Már úgy volt, hogy kamu ajtókat teszünk be, faroslemez, stb. Szerencsére nem kötöttek bele, hogy nincsen.
Akár 12m-et is bukhattam volna, ha pl. emiatt elkaszálják.
- Dekoráció tervezése, látványtervekkel
Konszignációs kiírással
Gondolom ezek kisebb dolgok lehetnek amik díszítik a házat.
Van pár látványterv amin lehetnek ilyenek. Nappali és előszoba.
Konszignaciós nincs.
- Helyszíni felmérés egy alkalommal, tervegyeztetés 5 alkalommal
A teljes helyszíni felmérés még most sem készült el.
Nincs valós garázs alaprajz.
S egy legutóbbi emailben (2025.09.18) a háztartási helyiség volt az indok, hogy azt újra fel kell mérni.
Az ott lévő hővisszanyerős szellőztető fizikailag április elején került beszerelésre, de a csonkjai felül már 1.5 év ott vannak és a gép mérete is adott.
Alaprajzi módosítás szükség esetén 3 alkalommal, amely véglegesítése után készülnek a látványtervek.
Látványtervi módosítás nem készül, de a lehetséges anyagváltoztatások a kiviteli tervekben módosításra kerülnek.
Az alaprajz sose módosult, a falak álltak, egyedül a garázsban hozattam előre a falat (2024.06)
Kiviteli terv azt sem tudom milyen.
Pár ábram van vizes, elektromos kiállások, mennyezet és dugalj. + Látványtervek.
- Belsőépítészeti kiviteli terv készítése
Ezt nem tudom mi, de szerintem nincs, vagy csak a 3db fürdőre, s papír alapon amit a legelején a házhoz ki lett vive és megkaptam. A3-as lapon.
Csatoltam róla ábrát.
BESZERZÉS
17. A kiválasztott lámpatestek megrendelése, megrendelések koordinálása, beszerzés, helyszínre szállítás,
szállítás koordinálása
Ez a solinfónál tett kör és ajánlat után felejtős lett, mert magam választottam ki inkább a lámpákat. Túl nagyok az igényeim, tudjon cct-t alapban.
(Pár maradt közülük amit megtaláltam alibabán, aliexpresszen jó áron s így már megéri majd megrendelni őket szétszedni és átalakítani cct-vé )
- A kiválasztott burkolatok, szaniterek megrendelése, megrendelések koordinálása, szállítás koordinálása
A hideg meleg, burkolatok 2024.02-ben lettek megrendelve, majd 15 hónappal később kezdődött a hideg burkolás. A szállítási idő 4-5 hét volt a megrendelésre. A + tárolásra mert nem volt még esztrih 600ezer Ft-ot kellett kifizetnem. Idővel szóltak vigyem el mert nincs hely, onnantól a hidegburkolatot kint volt tárolva. Meghajlottak a nagy lapok, de szerencsére nem törtek el. (Le kellett volna szervezni, hogy amint kész az esztrih és lehet rá pakolni, be legyen minden hidegburkolat is téve a garázsba, fektetve. Pl. pont azokkal akik fél évvel később jöttek és bevitték és otthagyták kiegyenesedni fektetve, a festők/burkolókkal)
A szállítás koordinálása egyszer történt meg , az elején amikor a wctartályok és alaptestek lettek beszerelve a falba.
Ahol a burkolatokat rendeltük – Porcelanosa - ők összesen 1 telefonszámot adtak szállításra, de ő nem vállalta, így magamnak kellett keresnem szállítót, de mivel nem találtam és meguntam magam oldottam meg úgy, hogy béreltem emelőhátfalas teherautót kétszer is. Aztán darus kocsit is kellett szereznem, akkor adtam fel hirdetést és írtam 10 emailt cégeknek. Összes 3 ajánlatot kaptam.
Amikor az emelőhátfalast béreltem a burkolatok szállítása miatt akkor a cuimpextől is elhoztam 2 raklapnyi adagot, a kádakat, meg csaptelepeket.
Ezek akkor nem lettek kibontva és ellenőrizve, úgyhogy csak utólag fél évvel később derült ki, hogy az egyik wc nyomólap nem a rendelt színű és hogy én rosszul módosítottam a színt a földszinti fürdő csaptelepeinél. Ha akkor megnézzük őket akkor lehet visszacserélték volna más színre mert 15 napom talán lett volna rá , mint magánszemély. S akkor nem ragad rajtam 1.5m értékű gessi szaniter. (40% kezelési költségért vették volna vissza, ha az újakat ott rendelem, aminek az 1 évvel későbbi ára már nyilván magasabb ) Még szerencse, hogy nem hiányzott semmi , mert fél év után nehéz lett volna bármit érvényesíteni, hogy hát nincs meg.
Az alábbiakig még nem jutottunk el :
A kiválasztott fali dekoráció (tapéta, falburkolat, stb.) megrendelése, szállítás koordinálása
20. A kiválasztott bútorok megrendelése, megvásárlása, helyszínre szállítás koordinálása
- Az egyedileg gyártatott bútorok megrendelése, megrendelés nyomonkövetése, szállítás koordinálása
- A kiválasztott függöny megrendelése, (anyag + munkadíj), a helyszínre szállítás koordinálása
- A konyha megrendelése, megrendelés nyomon követése, szállítás koordinálása, konyhagépek
megrendelése, szállítás koordinálása
24. Egyéb dekoráció megrendelése, megvásárlása, helyszínre szállítás koordinálása
25. Kiválasztott beltéri ajtók megrendelési, szállítás koordinálása
26. A megvásárolt bútorok összerakásának megszervezése, koordinálása a helyszínen
27. Az egyedileg gyártatott bútorok beszerelésének megszervezése, koordinálása a helyszínen
28. A függönyözési munkálatok, felszerelés megszervezése, koordinálása a helyszínen
29. Egyeztetett anyagválasztás külső helyszínen 3 alkalommal, kivitelezés helyszínen 5 alkalommal
MŰVEZETÉS
30. A villanyozási munkálatok megszervezése, lámpatestek beszerelésének koordinálása
A villanyosokkal volt többször is egyeztetés.
De nem került be az elektromos tervekre a törölközőszárító radiátoroknak, a kültéri lámpáknak (nyilván mert nem is voltak a terven, ) tetőteraszra dugalj, az okoswc-hez és duofreshnek áram.
A garázsban sem lett végül a mennyezetre a földszintről lyukak lefúrva a lámpáknak, mert nem volt mennyezeti lámpaterv csak ötletelés.
De végülis majd drótos, feszített vagy sínes lámpák lesznek s így ez nem lesz a későbbiekben probléma, csak leszűkítette az opciókat.
A fürdőkben csak 1 vezeték lett a csoportos lámpákhoz odahúzva 2-2-4 darab. A kartonozás előtti utolsó napban én húztam még be a többi 1-1-3 vezetéket, mert kb. lehetetlenség lett volna utána ott további lyukakat fúrni (hogy ne sérüljön a párazárás) majd azon sorolva áthúzni vezetékeket.
A megvásárolt bútorok összerakásának megszervezése, koordinálása a helyszínen
Eddig nem jutottunk el még
A festés, tapétázás, falburkolatok munkálatainak megszervezése, koordinálása a helyszínen
Azok festettek akik hidegburkoltak, szóval ez nem igénylet semmilyen + szervezést, koordinálást, hiszen amúgy is minden fal fehér lett. (meg még a 2db dekor)
A festők idő előtti levonultak , erről nem egyeztettek csak emailben közölték.
2x3 m2 helyet kellett volna kihagyniuk a mennyezeten az el nem készült kémény miatt, 5 héttel később visszajöttek és 7 nap alatt végeztek
- Az egyedileg gyártatott bútorok beszerelésének megszervezése, koordinálása a helyszínen
Eddig nem jutottunk el még
34. A függönyözési munkálatok, felszerelés megszervezése, koordinálása a helyszínen
Ez nincs mert nincs függőny
Burkolási munkálatok megszervezése, irányítása a helyszínen (járólap, csempe, laminált és fapadló, falpanel)
A kartonosok idő előtt levonultak , mert az új lámpákhoz nem voltak meg a rajzok, hogy hova kell őket pozíciónálni. Én csináltam meg, nyomtattam ki őket. Bár kértem emailben az elkészítésüket. Így aztán a fürdők mennyezeti festése csúszott mivel nem készült el a kartonozás az igért időre és a festők nem tudtak akkor kezdeni amikorra megvolt igérve, hogy kész lesz.
De az építőipar már csak ilyen, ha tudom, hogy kezdek, kezdenem kell valahol akkor kijövök hamarabb és ellenőrzöm a terepet, hogy a munkavégzésem előfeltételi adottak e. Legalábbis én, a saját és az embereim jól felfogható érdekében, hogy ne legyen üresjárat, állásidő és kapkodás, hogy akkor mi mást csináljunk ezt csinálnám.
A burkolás pedig azért csúszott mert nem lettek olyan alapvető dolgok ellenőrizve (rákérdezve sem), hogy a ház már fel lett e fűtve, mert csak utána lehet burkolni. Ez aznap derült ki amikor első nap jöttek volna dolgozni.
3 dolgot kellett 1-2 héten belül leszerveznem : jöjjenek ki a villanyosok és húzzanak vezeték a hőszivattyúhoz, eztán jöjjenek ki a hőszivattyúsok és üzemeljék be a rendszert, majd jöjjenek ki a vizesek és töltsék fel a primer kört (vagy az utolsó két pont lehet fordítva volt)
Az emeleti kis fürdőben a falburkolat szemmagasságban lett összeillesztve ahelyett, hogy 50cm-el a talajtól lett volna. Erre nem kaptam választ még, hogy miért.
Az egyik falon tévesen volt karton amire ráburkoltak ami így kilógott 1cm-el, de javítva lett, bár elsőre úgy gondolták, hogy maradhat az úgy.
Az emeleti fürdők nem lettek megemelve, hogy szintben legyenek a találkozó meleg burkolattal. így ott majd legalább 5mm kell áthidalni. A háztartási helyiségnél és a földszinti fürdőnél vastagabb a burkolat így ott szerencsére nem lesz ilyen probléma. A burkolatváltó profilok funkciója nem a magasságbeli eltérés korrigálása,áthidalása hanem az eltérő anyagból készült burkolatok között hagyott rés áthidalása.
Ha burkoló lennék és tudom, hogy 212m2 melegburkolat ott van a házban akkor lemérem és szintbe hozom. Ha a burkoló főnöke lettem volna akkor szólok a burkolónak, hogy így csinálja. Szerintem itt ők hibáztak, ilyen alap dolgokat nem kell a lakberendezőnek/belsőépítésznek az emberi szájába rágnia. Ez laikusként még én is tudom, hogy így kellett volna csinálni.
A 'főnök' szerint kellett volna lennie egy építésvezetőmnek és neki kellett volna ezt megmondania nekik, hogy ez így legyen, hogy ezt szintbe kell hozni ... (a 4 helyiségből csak az egyikben van talajszintig érő ablak, de az is 3 méterre van az ajtótól, ennyi méteren kellett volna az 5-7mm-et eloszlati, s ha ez drága lett volna akkor kiszámlázni, mint pluszköltéség.)
A villanyosok mivel utólag kellett jó pár vezetéket behúzniuk, pl. mert nem volt rajta a terven (butawc-hez áram, törölközőszárító radiátorhoz, stb.) , le kellett venniük több oldalfali kartont amit aztán hanyagul rögzítettek vissza. Ezekre persze nem lehetett burkolni és festeni sem. A festők/burkolók nem akartak ebbe belefolyni, arra vártak, hogy egy már másik házon dolgozó munkások visszajöjjenek, akik nem tehetnek arról, hogy a villanyosok vagy a későbbi nagy kartonozó cég emberei rosszul tettek fel egyes kartonokat. Nyilván egyikünktől sem lehetett elvárni, hogy 2-3 órás munkáért kb. ugyanennyit ideutazzanak, hogy aztán többé ne is jöjjenek mert ilyen piszlicsáré munkáért ide voltak rendelve amikor ezt bárki megcsinálhatta volna. (Én neki is kezdtem egyeszer megunva, hogy arra várnak, hogy majd jönnek javítani mások. 1 órán belül kész is lett mindkét karton. Az elején 2 hetük lett volna - amikor jöttek és mentek mert nem tudák elkezdeni - hogy ott valamelyik fél napban az összeset megcsinálják és kifizettesék. Ez csak azért írtam ilyen hosszan, mert ennek a pontnak a címe tartalmazza a megszervezés szót, meg kellett volna szervezni, hogy ne másokra várjanak a rossz kartonokat illetően, hanem csinálják meg és számlázzák ki, ahogy én mondtam is nekik, de ők inkább nem folytak bele)
A beépített kád oldalába a kihúzható szekrényeket az utolsó előtti pillanatban terveztem be, miután a vizesek bepozicionálták a kádat és láttam, hogy mekkora hatalmas hely van mellette két oldalt és ezt nem lehet hagyni, hogy ezt itonggal rakják ki amikor amúgy sincs valami sok tárolási, pakolási hely abban a fürdőben. Pár óra alatt találtam megfelelőt a neten és zárás előtt 15 perccel vettem meg őket és vittem fel aznap vagy következő nap reggel a házhoz, hogy lehessen folytatni a kád beépítését. (Ekkor te is próbáltál keresni, bekérni azt oké, de inkább azt kellett volna, hogy oda alapban ezek a plusz tárólóhelyek be lettek volna tervezve. )
Nem egységesen érnek véget a hidegburkolatok, valahol a két helyiséget elválasztó középvonalon, máshol meg belül ahol a fal van véget ér. (Bár lehet ez nem hiba, de nem kaptam erre sem választ a burkolóktól)
A kavicságy és a beépített kád méretezése elcsúszott. Nem egyenlő szélességű perem lesz így 3 oldalt (elől, jobbra és balra) ahogy tervezve volt vagy szerettem volna, hogy egységesen nézzen ki. Ez elején el kellett volna dönteni és úgy megtervezni, megrajzolni, (de nem szerepel a terveken, így nehéz lett volna látni) hogy egyből a kád merőleges szélénél kezdődik a kavicságy vagy hagyni ott egy 30cm-es részt egy lábfejnek, mert most pár centi maradt volna csak ami nyilván hülyén néz ki, így tehát egyből kezdődik majd a kavicságy ami miatt a perem nem ugyanolyan szélességű lesz az oldalakon.
Az összes felmerülő kivitelezési munkálat megszervezése

Árajánlatot a szervezésedben egy adott részfeladatot tekintve 1-1.et kaptam. Eddig összesen 6-ot a 2 év és 3 hónap alatt. Ebből 3-at az utóbbi fél évben. 1. Szaniter/fürdőszobasza, 2. burkolatok, 3. lámpák (nem lett elfogadva) és a 4.burkolás/5.festés/6.parkettázás (ez utóbbi nem lett elfogadva).
A burkolásra az ajánlatot 2025.04.03-án 4 nappal azelőtt kaptam meg, hogy ténylegesen kezdték volna a munkát. S mivel 2 hónappal későbbre kész kellett lennie 2 fürdőszoba burkolásának a használatbavélteli engedélyhez, lehetőségem sem lett volna nem elfogadni, alkudozni kockáztatva ezzel, hogy nem lesz meg az engedély és bukok 12m Ft-ot.
Az alábbiak vannak hátra : (de biztos maradt még ki)
Földszint:
1, konyhabútor (megvan az összes berendezés pontos típusa)
2, konyhasziget
3, előszoba szekrény
4, földszinti északi fal koncepció 10m ,+ itt az ajtók úgy hogy kb. egymásba olvad a fallal, az ajtón is ugyanaz a burkolat mint a falon
5, földszinti fürdőszobaszekrény és tükör
6, háztartási helyiség beépített szekrények
7, nappali kanapé, dohányzóasztal
8, földszinti lépcső alatti rész burkolat és növények
9, kandalló felső burkolat
10, étkező asztal
Emelet:
11, gardrób beépített szekrény , U alakban
12, tolóajtó a gardrób előtt az emeleten
13, emeleti nagy fürdőszoba szekrény, tükör
14, emeleti nagy fürdő a wc melletti fal és a wc zuhany felett lévő keskeny rész burkolata
15, emeleti középső helyiség beépített szekrények
16, emeleti kis fürdő a wc melletti fal burkolata
17, emeleti kis fürdőszoba szekrény, tükör
18, női hálószoba ágy, ágy melletti kis szekrény, fal melletti szekrény
19, férfi háló ágy mögötti falpanel
20, férfi hálószoba ágy, ágy melletti kis szekrény
- A lépcsőfordulóban az kb. 50cm magas fal burkolata
- zuhanykabinok méretezése 3db
a, egy pengefal (sötét üveggel és akár gravirral)
b, - egy U alak
c, - egy ajtó-s rész (U alakot lezárva)
Garázs
21, garázs zárt lépcsőházi rész beépített szekrény és lépcső alatti rész
22, garázs zárt lépcsőházi rész falburkolat
23, garázs burkolat fal körbe , 56méter
26, teraszok
Az (önhibámon kívül) plusz költségek: 899.317 Ft
1.

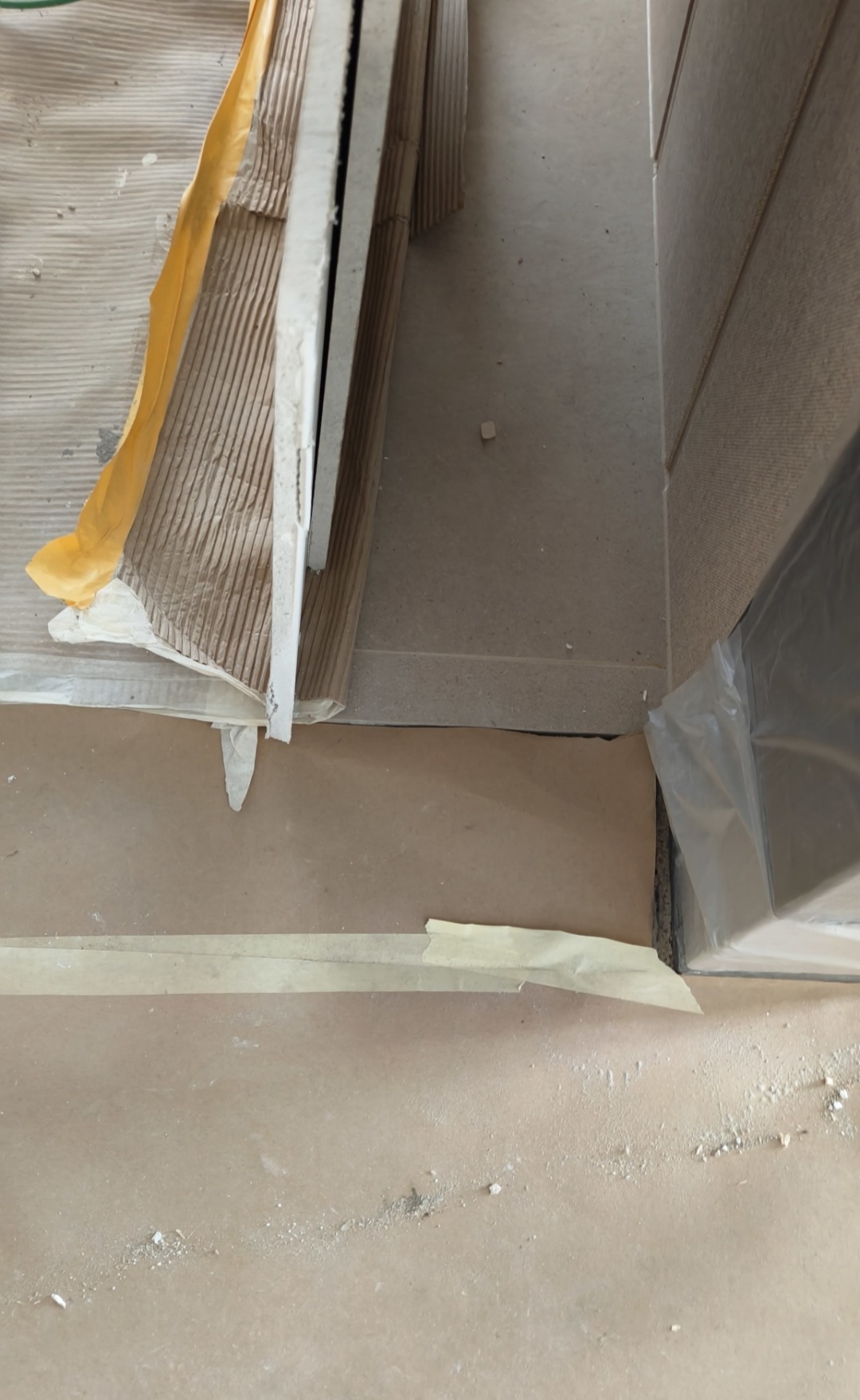

A burkolatok tárolása a túl korai megrendelés miatt:
600.000Ft (havi 160.000Ft 2024.04-2024.08+ között)
"ajánlatban szereplő termékek szállítási ideje a megrendeléstől számítva kb. 4-5 hét. "
burkolatok megrendelése: 2024.02.23
hideg burkolatok felhasználása: 2025.05.07 (15 hónappal később)
melegburkolatok tervezett felhasználása : 2025.11
2.
- Téves rendelés :
- 37.593 Ft 2db rossz oldalon nyíló wcpapír és kefe tartó modul, 10% kezelési költségért vették vissza
- 36.878 Ft 1db nem kompatibilis wc nyomólap, 10% kezelési költségért vették vissza
- 36.878 Ft 1db nem a rendelt színű wc nyomólap , 10% kezelési költségért vették vissza
3.
- Rossz méretezés:
- 187.968 Ft a 3. wcpapír és kefe tartó modul ami nem került beszerelésre, mert nem fér el a tervezett helyre
Várom mielőbbi válaszod a folytatást illetően.
